Долевое строительство в России уже долгие годы остается одним из наиболее популярных способов приобретения жилья. Однако, несмотря на очевидные преимущества такого подхода, участники долевого строительства часто сталкиваются с проблемами со стороны застройщиков. Одной из наиболее распространенных трудностей является нарушение сроков передачи жилья, что причиняет значительные неудобства дольщикам.
В таких ситуациях у участников долевого строительства возникает право на взыскание с застройщика неустойки по договору долевого участия. Эта мера защиты предусмотрена законодательством, в частности, Федеральным законом № 214-ФЗ «Об участии в долевом строительстве многоквартирных домов и иных объектов недвижимости». Однако процесс взыскания неустойки зачастую сопровождается многочисленными сложностями: застройщики пытаются снизить размер компенсации, ссылаясь на экономическую нестабильность, либо вовсе игнорируют претензии.
В этом материале мы подробно разберем, как эффективно защитить свои права, какие документы понадобятся для обращения с претензией, и что делать в случае, если застройщик отказывается выполнять свои обязательства. Также вы узнаете о судебной практике в подобных спорах и получите рекомендации по подготовке к суду, чтобы взыскание с застройщика неустойки по договору долевого участия прошло максимально успешно.
Взыскание с застройщика неустойки по договору долевого участия
Подписав с застройщиком договор долевого участия в строительстве жилого дома, граждане начинают торопить время, приближая желанный день передачи им оплаченной квартиры. Но какое же разочарование они испытывают, когда в назначенный срок не получают обещанного жилья. Некоторые дольщики устраивают пикеты у дверей компании-застройщика, требуя скорейшего завершения строительства и передачи объекта, другие — обращаются в суд, желая взыскать не только уплаченную стоимость квартиры, но и неустойку, а также компенсацию убытков.
Как же разрешаются подобные споры в судебной практике?
Если Ваш застройщик задержал сдачу дома? Обратитесь к юристу, для составления законной жалобы, чтобы взыскать с него штраф и компенсацию за моральный вред — защитите свои права уже сегодня! Оставьте заявку для составления жалобы по этой ссылке >>>
Правовые основы и обязательства застройщика
Согласно Федеральному закону № 214-ФЗ «Об участии в долевом строительстве многоквартирных домов и иных объектов недвижимости», застройщик обязуется передать участнику долевого строительства объект недвижимости после ввода всего дома в эксплуатацию. Срок передачи объекта долевого строительства является существенным условием договора долевого участия (статья 4 Закона).
Если застройщик понимает, что завершить строительство в установленный срок невозможно, он обязан не позднее чем за два месяца до истечения срока уведомить дольщиков и предложить изменить сроки передачи объекта (статья 6 Закона). Однако на практике такие уведомления направляются крайне редко, а строительные работы часто затягиваются без объяснений.
Гражданское законодательство допускает, что срок передачи объекта может быть увязан с другим событием — например, с вводом дома в эксплуатацию. Это обстоятельство нередко приводит к судебным ошибкам. Некоторые суды, ссылаясь на отсутствие разрешения на ввод дома в эксплуатацию, считают, что срок передачи квартиры дольщикам не наступил. На основании этого дольщикам отказывают в удовлетворении исков о взыскании неустойки за просрочку.
Судебная практика и устранение ошибок
Такие решения могут быть пересмотрены вышестоящими судами. Примером исправления судебных ошибок служит Постановление Президиума Высшего Арбитражного Суда РФ от 10.05.2011 № 16904/10. В данном постановлении высшая судебная инстанция указала, что факт отсутствия разрешения на ввод дома в эксплуатацию не освобождает застройщика от ответственности за нарушение сроков передачи объекта долевого строительства.
Суды обязаны учитывать положения закона, устанавливающие право дольщиков на компенсацию за просрочку передачи жилья, даже если задержка связана с отсутствием разрешительных документов.
Таким образом, практика показывает, что правовая позиция дольщиков в таких делах сильна, особенно если грамотно подготовить доказательства и юридические обоснования.
Как защитить свои права?
Дольщикам, столкнувшимся с нарушением сроков, необходимо:

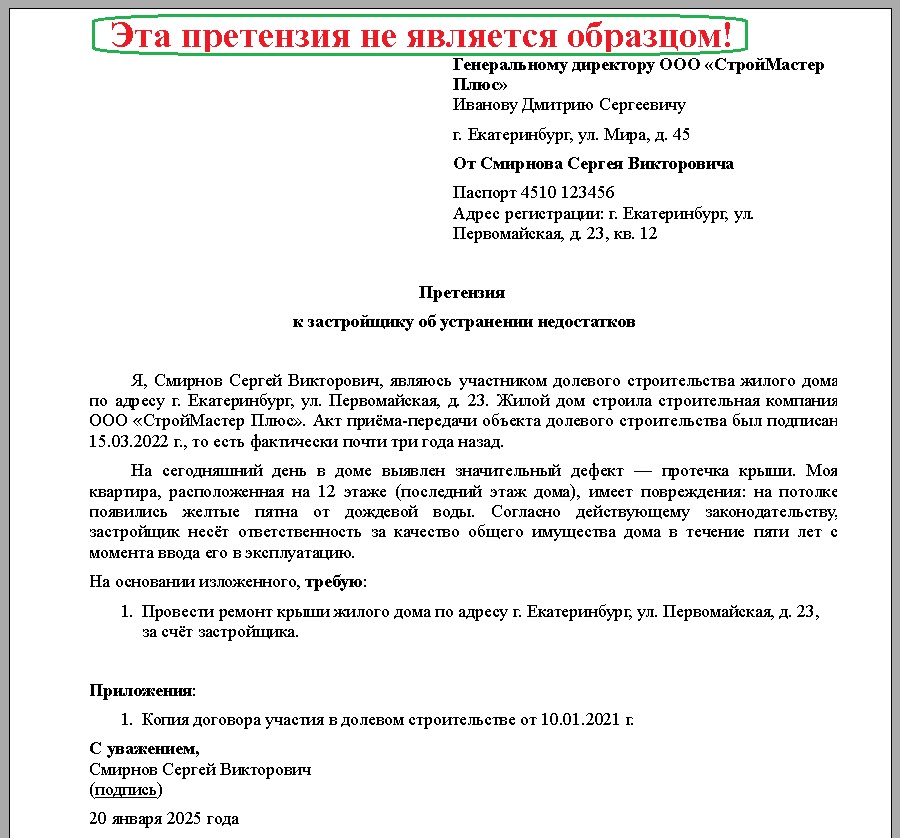

1. Составить и направить застройщику претензию с требованием выплатить неустойку.
2. Собрать документы, подтверждающие факт нарушения сроков (договор долевого участия, переписка с застройщиком, график работ).
3. При отказе застройщика добровольно выплатить компенсацию — обращаться в суд.
Юридическая помощь в таких делах позволяет избежать ошибок, учесть нюансы законодательства и обеспечить успешное взыскание неустойки с застройщика.
Суть одного дела, рассмотренного в суде
Для понимания нюансов взыскания неустойки с застройщиков, разберем конкретную судебную ситуацию.
Дело первое
Гражданин Ф. заключил договор участия в долевом строительстве с ООО «Еврострой», полностью оплатив стоимость своей будущей квартиры. Однако в установленный договором срок застройщик не передал квартиру дольщику. Ожидание, разочарование и отсутствие возможности въехать в оплаченные квадратные метры вынудили Ф. расторгнуть договор.
Соглашение о расторжении договора, подписанное сторонами, предусматривало возврат уплаченной суммы застройщиком в течение 60 дней. Однако ООО «Еврострой» не выполнил обязательств по возврату денег. Гражданин Ф. обратился в суд с иском, требуя:
• возврата уплаченной суммы;
• неустойки за невыполнение условий договора;
• процентов за пользование чужими денежными средствами на основании статьи 395 ГК РФ;
• возмещения убытков;
• компенсации морального вреда.
Решение суда первой инстанции
Орехово-Зуевский городской суд Московской области частично удовлетворил исковые требования гражданина Ф. Суд постановил взыскать с застройщика:
• сумму, уплаченную по договору участия в долевом строительстве;
• проценты за пользование чужими денежными средствами;
• убытки.
В остальной части требований суд отказал. Суд обосновал отказ в удовлетворении требований о взыскании неустойки и компенсации морального вреда следующим образом:
1. Неустойка. Суд указал, что право дольщика на взыскание неустойки возникает только при наличии соответствующего условия в тексте договора долевого участия. В данном случае такое условие отсутствовало.
2. Моральный вред. Суд сослался на положения специального закона № 214-ФЗ «Об участии в долевом строительстве», который не предусматривает компенсации морального вреда, а также отметил, что нормы Закона «О защите прав потребителей» к этим правоотношениям неприменимы.
Рассмотрение дела в кассационной инстанции
Кассационная коллегия Московского областного суда отменила решение суда первой инстанции в части возмещения убытков. Суд указал, что:
• Истец не подтвердил причинно-следственную связь между просрочкой застройщика и своими расходами на аренду жилья.
• Не представлено доказательств, что гражданин Ф. понес дополнительные расходы на проценты по кредиту именно из-за задержки со стороны застройщика.
Областной суд также отметил ошибку суда первой инстанции в части вывода о взыскании неустойки. Судебная коллегия указала, что пункт 2 статьи 6 Закона «Об участии в долевом строительстве» предоставляет право на взыскание неустойки независимо от наличия этого условия в договоре.
Выводы из дела
1. Взыскание неустойки. Право дольщика на взыскание неустойки возникает на основании закона, а не в силу условий договора. Суды обязаны учитывать это положение при рассмотрении подобных дел.
2. Доказывание убытков. Для удовлетворения требований о возмещении убытков истец должен представить доказательства причинно-следственной связи между действиями застройщика и понесенными расходами.
3. Компенсация морального вреда. Суды не применяют нормы Закона «О защите прав потребителей» к отношениям, регулируемым Законом № 214-ФЗ, что вызывает вопросы о корректности такого подхода.
Эта практика подчеркивает важность тщательной подготовки к судебному процессу и грамотного обоснования своих требований. Если вы оказались в подобной ситуации, рекомендуется обратиться за профессиональной юридической помощью.
Дело второе
Между ЗАО «СМУ-5» (застройщиком) и ООО «АКТИОН» (дольщиком) был заключен договор участия в долевом строительстве. По условиям договора, застройщик обязался построить многоквартирный дом и передать часть квартир дольщику в течение двух месяцев после получения разрешения на ввод объекта в эксплуатацию. В свою очередь, дольщик должен был оплатить стоимость квартир.
Позднее ООО «АКТИОН» уступило право требования квартиры по данному договору гражданину М. В дальнейшем застройщик нарушил установленные сроки выполнения своих обязательств. Это побудило М. обратиться в суд с исковыми требованиями:
• взыскать неустойку за нарушение сроков сдачи объекта;
• возместить убытки, связанные с арендой жилья из-за задержки исполнения договора;
• компенсировать моральный вред.
Решение суда первой инстанции
Люберецкий городской суд Московской области частично удовлетворил исковые требования гражданина М.:
1. Взыскана неустойка за просрочку передачи квартиры.
2. Присуждена компенсация морального вреда.
Однако в части возмещения убытков суд отказал. В своем решении суд обосновал отказ тем, что истцом не представлено достаточных доказательств причинно-следственной связи между расходами на аренду жилья и нарушением условий договора застройщиком.
Ваш застройщик просрочил сдачу дома? Обратитесь к юристу, чтобы взыскать штраф и моральный вред — начните защищать свои права уже сегодня! Оставьте заявку для составления жалобы по этой ссылке >>>
Особенности применения законодательства
Люберецкий суд, в отличие от предыдущего дела, признал, что отношения сторон регулируются не только законом № 214-ФЗ «Об участии в долевом строительстве…», но и законом «О защите прав потребителей» в части, не урегулированной специальным законодательством. На основании этого суд взыскал моральный вред, поскольку нарушение обязательств застройщиком повлекло личные неудобства истца.
Рассмотрение дела в кассационной инстанции
Кассационная коллегия Московского областного суда оставила решение Люберецкого суда без изменения (Определение Московского областного суда от 03.11.2011 по делу № 33-24812).
Анализ дела
1. Право на неустойку. Суд подтвердил, что застройщик обязан выплатить неустойку за просрочку передачи квартиры. Закон № 214-ФЗ устанавливает размер неустойки, что делает его применение обязательным. При этом суды вправе снижать размер неустойки на основании статьи 333 ГК РФ, если она несоразмерна последствиям нарушения.
2. Компенсация морального вреда. Закон «О защите прав потребителей» может применяться в отношениях по долевому строительству, если дольщик использует недвижимость для личных, семейных или бытовых нужд. Суд обоснованно взыскал моральный вред, подтверждая действие этого закона в подобных спорах.
3. Доказывание убытков. Как и в первом деле, истец не смог доказать причинно-следственную связь между своими расходами и действиями застройщика, что стало основанием для отказа в возмещении убытков.
4. Правовое регулирование. Закон «О защите прав потребителей» применяется лишь в части, не урегулированной законом № 214-ФЗ. Это ограничивает возможности дольщиков требовать более высокие размеры компенсаций, предусмотренные законом о защите потребителей.
Вывод
Рассматривая это дело, важно подчеркнуть, что для успешного взыскания убытков и неустоек истцу необходимо обеспечить надлежащую доказательную базу. Кроме того, применение норм закона «О защите прав потребителей» может стать существенным подспорьем для дольщиков, если они смогут доказать связь нарушения обязательств с личными интересами.
Если вы столкнулись с аналогичной ситуацией, обратитесь за профессиональной юридической помощью, чтобы грамотно защитить свои права.
Полный текст решения суда можно скачать по ссылке >>>
Дело третье
Гражданин Р. заключил с ЗАО «СФК «Реутово» (застройщиком) договор участия в долевом строительстве жилого дома. Однако застройщик не выполнил свои обязательства в установленный договором срок и не передал квартиру, оплаченную Р.
Истец подал иск о взыскании с застройщика пени за просрочку передачи объекта долевого строительства, при этом полностью выполнив свои обязательства по договору.
Решение суда первой инстанции
Измайловский районный суд г. Москвы отказал истцу в удовлетворении иска. Суд указал, что:
1. Истец не предоставил доказательств полного исполнения обязательств по договору.
2. По условиям договора окончательная стоимость квартиры определяется только после обмеров БТИ, которые фиксируют фактическую площадь объекта.
3. На основании письма заказчика строительства дома суд заключил, что существует вероятность увеличения площади квартиры, что влечет обязанность истца доплатить разницу в цене.
4. Поскольку доплата не была произведена, у застройщика не наступила обязанность по передаче квартиры.
Решение кассационной инстанции
Мосгорсуд отменил решение первой инстанции, указав на следующие ошибки:
1. Неправильная оценка предмета иска. Истец заявил требования не о передаче квартиры, а о взыскании пени за нарушение сроков сдачи дома в эксплуатацию и, соответственно, сроков передачи квартиры.
2. Неверная интерпретация сроков выполнения обязательств. Обмеры БТИ проводятся только после ввода дома в эксплуатацию. На момент подачи иска застройщик уже нарушил сроки сдачи объекта, и это было основанием для взыскания неустойки.
3. Упущение применения норм законодательства. Суд первой инстанции не учел положения статей 309 и 310 ГК РФ, регулирующих исполнение обязательств, а также нормы законов «Об участии в долевом строительстве…» и «О защите прав потребителей».
Мосгорсуд направил дело на новое рассмотрение (Определение Мосгорсуда от 08.11.2010 по делу № 33-34654), указав суду первой инстанции уточнить предмет иска и принять новое решение в соответствии с законодательством.
Ключевые выводы из дела
1. Независимость права на неустойку от итогов обмеров БТИ. Участник долевого строительства вправе требовать взыскания пени за просрочку сдачи объекта в эксплуатацию, независимо от фактической площади квартиры, которая будет определена только после обмеров.
2. Условия договора о доплате за площадь. В договорах долевого участия обычно прописывается право застройщика требовать доплату за фактическую площадь квартиры. Однако это касается случаев, когда дом введен в эксплуатацию, а застройщик готов передать квартиру, но при условии внесения дополнительных платежей.
3. Нарушение сроков застройщиком. До момента ввода дома в эксплуатацию и определения площади объекта участник долевого строительства вправе ссылаться на нарушение застройщиком сроков, даже если договор предусматривает возможную доплату.
Особенности судебной практики
Данное дело демонстрирует важность правильного определения предмета иска. Суд первой инстанции сосредоточился на вопросе доплаты за фактическую площадь, который не имел отношения к сути иска — взысканию неустойки за нарушение сроков сдачи объекта. Это распространенная ошибка в спорах о долевом строительстве, которая была исправлена кассационной инстанцией.
Рекомендации участникам долевого строительства
• При подаче иска важно четко формулировать требования и подтверждать их доказательствами, соответствующими предмету спора.
• Учитывайте, что положения договора о доплатах за фактическую площадь не лишают дольщика права требовать неустойку за нарушение сроков сдачи объекта.
• Если вы столкнулись с аналогичной ситуацией, обратитесь за помощью к квалифицированным юристам, которые помогут защитить ваши интересы в суде.
Не ждите, пока ваши права будут нарушены без последствий. Заказывайте услуги юриста прямо сейчас по этой ссылке >>>!
Дело четвертое
Гражданин К. заключил с ООО «И» предварительный договор участия в долевом строительстве жилого дома, а позднее — дополнительное соглашение к нему. В документах были определены:
• сроки подписания основного договора долевого участия;
• обязанность К. внести предоплату за будущую квартиру;
• обязательство ООО «И» вернуть предоплату в случае неподписания основного договора и выплатить договорные проценты в размере 20% годовых за весь период пользования денежными средствами.
Срок подписания основного договора наступил, но ООО «И» не представило его к подписанию. В связи с этим К. обратился в суд с иском к застройщику, в котором потребовал:
1. Возврата предоплаты.
2. Выплаты договорных процентов.
3. Взыскания процентов за пользование чужими денежными средствами на основании ст. 395 ГК РФ.
Решение суда первой инстанции
Чертановский районный суд г. Москвы полностью удовлетворил требования истца, а также дополнительно взыскал с ответчика штраф в пользу государства по Закону «О защите прав потребителей».
Рассмотрение дела в кассационной и надзорной инстанциях
• Кассационная коллегия Мосгорсуда: оставила решение суда первой инстанции без изменений.
• Президиум Мосгорсуда (надзорная инстанция): пересмотрел выводы предыдущих судов.
Президиум указал, что:
1. Истец вправе выбирать между договорными процентами (установленными предварительным договором) и процентами по ст. 395 ГК РФ (внедоговорная ответственность).
2. Применение обеих мер одновременно нарушает нормы права. Это разъяснено в Постановлении Пленума ВС РФ и ВАС РФ от 08.10.1998 № 13/14.
3. Чертановский суд ошибочно взыскал с ответчика как договорные проценты, так и проценты по ст. 395 ГК РФ.
В итоге Президиум Мосгорсуда исключил из решения обязанность ООО «И» выплатить проценты по ст. 395 ГК РФ, оставив только договорные проценты. В остальной части решение районного суда было признано соответствующим нормам права.
Особенности и выводы из дела
1. Предварительный договор как способ обхода закона.
Застройщик на момент подписания предварительного договора не имел разрешения на строительство, что исключало возможность заключения основного договора долевого участия. Однако для привлечения средств использовалась предварительная форма договора.
2. Попытка затянуть дело через встречный иск.
Ответчик пытался признать предварительный договор незаключенным, ссылаясь на отсутствие существенных условий:
• якобы отсутствовали характеристики квартиры (количество комнат, площадь и т. д.).
Однако суд установил, что все необходимые характеристики подробно отражены в договоре и приложениях к нему.
3. Действия застройщика для минимизации ответственности.
Признание предварительного договора незаключенным позволило бы ООО «И» избежать выплаты договорных процентов. Однако даже в таком случае истец мог потребовать возврата предоплаты и взыскания процентов за пользование чужими денежными средствами (ст. 395 ГК РФ).
4. Судебная практика о соотношении договорной и внедоговорной ответственности.
Постановления высших судебных инстанций четко устанавливают, что истец вправе требовать только один вид компенсации — либо договорные проценты, либо проценты за пользование чужими денежными средствами.
Значение дела
Дело подчеркивает важность соблюдения баланса между защитой прав участников долевого строительства и правом застройщиков на защиту от чрезмерных финансовых санкций.
Для дольщиков это решение полезно как пример успешной защиты интересов при недобросовестности застройщика. Оно демонстрирует, что даже при использовании предварительных договоров участник долевого строительства может добиться возврата средств и компенсации за их использование.
Если вы оказались в подобной ситуации и хотите вернуть свои деньги или защитить права, не откладывайте — заказывайте услуги юриста прямо сейчас по этой ссылке >>>!
Правовое обоснование по данному делу. Мнение юриста
Важно понимать, как законодательство регулирует отношения между застройщиком и участником долевого строительства. Основным нормативным актом здесь выступает Федеральный закон № 214-ФЗ «Об участии в долевом строительстве многоквартирных домов и иных объектов недвижимости».
1. Ответственность сторон за нарушение сроков
По п. 2 ст. 6 Закона № 214-ФЗ:
• Если застройщик нарушает срок передачи объекта долевого строительства, он обязан уплатить участнику долевого строительства неустойку (пеню) в размере 1/300 ставки рефинансирования ЦБ РФ от цены договора за каждый день просрочки.
• Для граждан эта неустойка удваивается, что усиливает защиту прав физических лиц.
Важно отметить, что аналогичная ответственность предусмотрена и для участника долевого строительства: если он нарушает сроки платежей, то обязан уплатить застройщику неустойку в таком же размере (п. 6 ст. 5 Закона № 214-ФЗ). Таким образом, закон устанавливает равенство сторон в вопросе ответственности, однако делает исключение в виде двойного размера неустойки для защиты граждан.
2. Особенности расчета неустойки
Ставка рефинансирования (ныне ключевая ставка ЦБ РФ) влияет на расчет неустойки. За период просрочки следует учитывать динамику изменения ставки. Например, если ставка рефинансирования составляет 8% годовых, то размер ежедневной неустойки будет определяться исходя из этой ставки.
3. Ограничения и защита прав участников долевого строительства
Закон № 214-ФЗ защищает дольщиков от возможных злоупотреблений со стороны застройщиков:
• Застройщик не вправе удерживать из возвращаемых участнику долевого строительства средств неустойку, предусмотренную договором или законом (п. 7 ст. 9 Закона № 214-ФЗ). Например, если застройщик возвращает деньги в случае расторжения договора, он не может удержать из них пени, а может только предъявить их к взысканию в судебном порядке.
• Это правило соответствует ст. 411 ГК РФ, которая допускает ограничения зачета обязательств.
4. Уменьшение неустойки судом
Практика показывает, что суды вправе уменьшать размер неустойки, если она явно несоразмерна последствиям нарушения обязательств. Однако, как видно из примеров:
• Рязанский областной суд уменьшил размер неустойки (Определение от 28.11.2007 N 33-1607).
• Восьмой арбитражный апелляционный суд признал уменьшение неустойки недопустимым (Постановление от 23.06.2010 N А46-17714/2009).
Здесь многое зависит от конкретных обстоятельств дела и аргументации сторон.
5. Роль ст. 404 ГК РФ
Статья 404 ГК РФ позволяет уменьшить ответственность застройщика, если участник долевого строительства:
• Умышленно или по неосторожности содействовал увеличению убытков.
• Не предпринял разумных мер для их уменьшения.
6. Мнение юриста
Типичные проблемы взаимодействия застройщика и дольщика.
Основные выводы:
• Законодатель надежно защищает права граждан-участников долевого строительства, в том числе через удвоенный размер неустойки.
• Судебная практика не всегда однозначна в вопросе уменьшения неустойки, что требует внимательной подготовки документов и доказательств.
• Участник долевого строительства имеет право на взыскание полной суммы убытков, если застройщик нарушает обязательства.
Если вы столкнулись с проблемами в долевом строительстве или застройщик не выполняет свои обязательства, важно действовать решительно и своевременно. Обращение к опытному юристу поможет вам избежать ошибок и добиться справедливости. Заказывайте услуги юриста прямо сейчас по этой ссылке >>>!
Заключение
Дело о взыскании с застройщика неустойки по договору долевого участия наглядно демонстрирует, как важно защищать свои права в случае нарушения обязательств со стороны строительной компании. Законодательство, в частности Федеральный закон № 214-ФЗ, предоставляет участникам долевого строительства четкий механизм взыскания убытков, неустоек и других компенсаций. Однако успешный исход дела во многом зависит от правильной правовой стратегии, своевременного обращения в суд и тщательной подготовки доказательств.
Практика показывает, что застройщики часто пытаются избежать ответственности, используя разные тактики: затягивание процессов, оспаривание договоров, подача встречных исков. Без квалифицированной юридической помощи в таких ситуациях легко допустить ошибки, которые могут повлиять на результат дела.
Если вы оказались в подобной ситуации и хотите взыскать с застройщика неустойку по договору долевого участия, не откладывайте обращение за профессиональной помощью. Опытный юрист поможет вам грамотно составить исковое заявление, оценить перспективы дела и добиться максимального результата.
